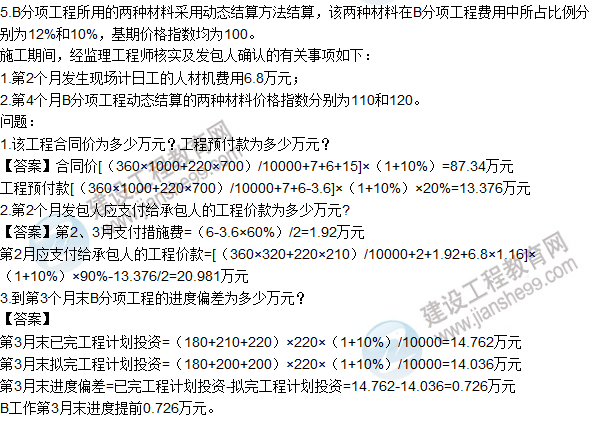

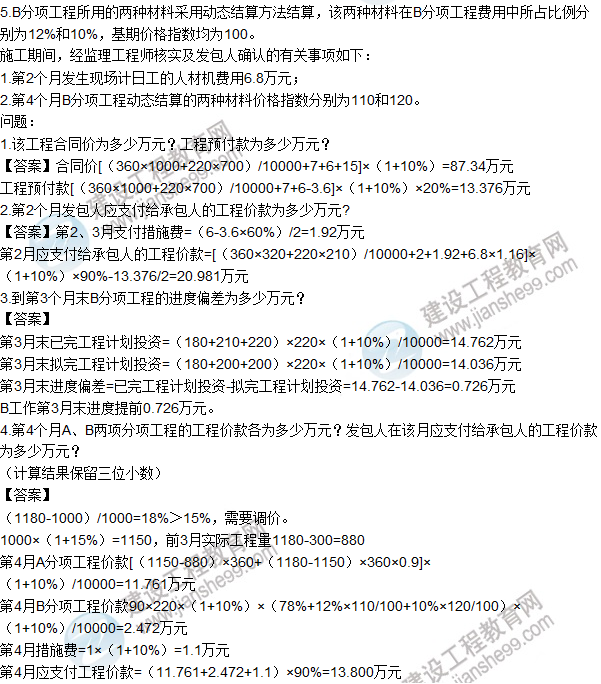

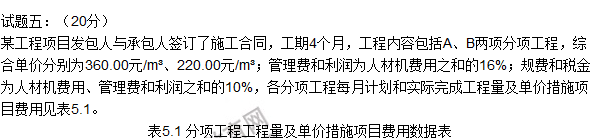

2015造价工程师真题《建设工程造价案例分析》真题及答案(案例五)


总价措施项目费用6万元(其中安全文明施工费3.6万元);暂列金额15万元。
合同中有关工程价款结算与支付约定如下:
1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为工程预付款,工程预付款在第2、3个月的工程价款中平均扣回;
2.开工后10日内,发包人应向承包人支付安全文明施工费的60%,剩余部分和其它总价措施项目费用在第2、3个月平均支付;
3.发包人按每月承包人应得工程进度款的90%支付;
4.当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1);措施项目费按无变化考虑;
4.第4个月A.B两项分项工程的工程价款各为多少万元?发包人在该月应支付给承包人的工程价款为多少万元?
(计算结果保留三位小数)
【答案】
(1180-1000)/1000=18%>15%,需要调价。
1000×(1+15%)=1150,前3月实际工程量1180-300=880
第4月A分项工程价款[(1150-880)×360+(1180-1150)×360×0.9]×(1+10%)/10000=11.761万元
第4月B分项工程价款90×220×(1+10%)×(78%+12%×110/100+10%×120/100)/10000=2.248万元
第4月措施费=1×(1+10%)=1.1万元
第4月应支付工程价款=(11.761+2.248+1.1)×90%=13.598万元
